一德舒适家-兰舍新风示范工程征集大赛

安装方案:新风系统8675
项目信息

  【常德一德舒适家】| 保利·中央公园新风施工案例

  一.项目介绍
  保利·中央公园位于湖南省常德市武陵区柳叶湖度假区,2017年开盘,高层总栋数有34栋 ,别墅总套数有440套。共有8600户,占地面积202333㎡,建筑面积达392063㎡。紧邻常德大道和柳叶大道两条城市主干道,形成四纵四横的路网,通达全城;距离柳叶湖汽车站仅2公里,15分钟车程直达火车站、常德桃花源机场,多元化立体交通连接全国;跨湖大桥、环城高速,BRT,打造3分钟成熟生活圈。
  二.工程概况介绍
  1. 户型面积:使用面积115㎡,四房两厅一厨两卫;
  2. 工程位置:常德市武陵区柳叶湖度假区;
  3. 工程类型:新风系统(装修前产品);
  4. 施工单位:常德一德舒适家居有限公司。
  三.用户需求
  1. 客户注重健康,担心新房装修后室内污染严重;
  2. 噪音低,寿命长;
  3. 运行费用低,节能省电;
  4. 操作简单,故障率低。
  四.设计依据与参数
  1. 业主家平面图
  ①业主提供的装修平面图及相关要求
  ②一德舒适家工程中心项目经理对施工现场的实地勘测
  2. 国家现行标准
  《采暖通风与空气调节设计规范》(GB/50019-2003)
  《通风与空调工程施工质量验收规范》(GB50243-2002)
  《建筑内部装修设计防火规范》(GB/50222-95)
  《新风空气·空气能量回收通风机组和装置》(GB/T 21087)
  《通风系统用空气净化装置》(GB/T34012)
  《供暖、通风、空调、净水设备术语》(GB/T16803)
  3. 室内空气计算参数

房间名称

夏季温度 ℃

冬季温度 ℃

22-26

18-22

22-26

18-22

22-26

18-22

22-26

18-22

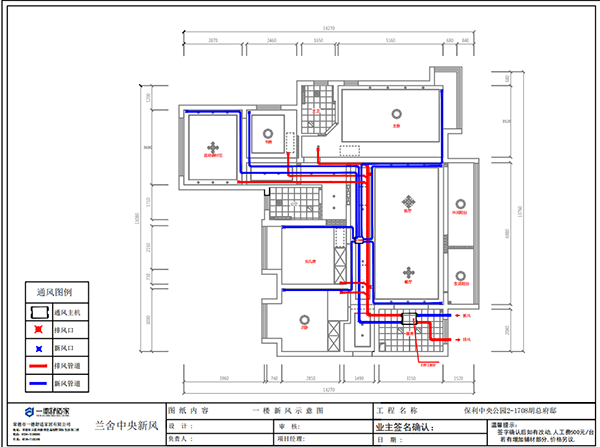

  4. 设计图纸

  五.项目使用产品概况

  1. 新风主机 —— 兰舍全热新风ERV250D
  ①根据业主家建筑面积,层高、朝向等,配置兰舍ERV250D主机;
  ②康舒芯增大40%,高效节能;BMF*材质,HEPA滤网,纯物理过滤,高效过滤>99.5%,寿命长;
  ③直流电机,功率降低30%;
  ④宁静运行此昂,多重降噪;
  ⑤滤网面积翻倍,自动提醒,防冻功能,不惧寒冷。

  2. EPPX消音分配箱 —— 兰舍
  ①应用灵活,减少噪音干扰;
  ②风量均匀分配,避免传统一根管路上,越近的风量大,越远风量越小的现象;
  ③均匀静压出风,减少动压损失。

  3. PE管 —— 兰舍
  ①环保材质,耐腐蚀,使用寿命更长久;
  ②良好的柔韧性和耐磨性;
  ③光滑内壁,风阻小;
  ④管道无接头。
  六.项目施工步骤

  1. 项目交底
  客户开工时,工程中心项目经理前往业主家,与业主,装修公司设计师及相关人员进行定位,商讨施工细节。确认新风主机安装位置及管路走向,达成一致。

  由CHS顾问填写工程交接单。营销中心技术预算部根据项目经理的手绘图,制作施工图纸及方案。

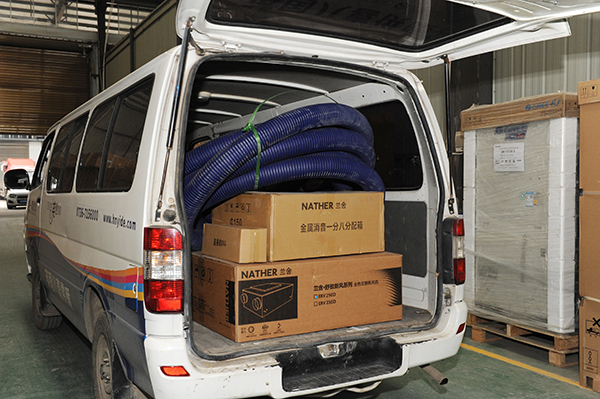

  2. 材料配送
  采购做出库单,仓储中心管理员根据出库单进行配货,清点材料、数量、规格型号是否一致。

  配货完毕后经由仓储中心管理员之间互验并签字确认,然后进行货物的装箱打包,由负责配送的仓储中心车辆配送。

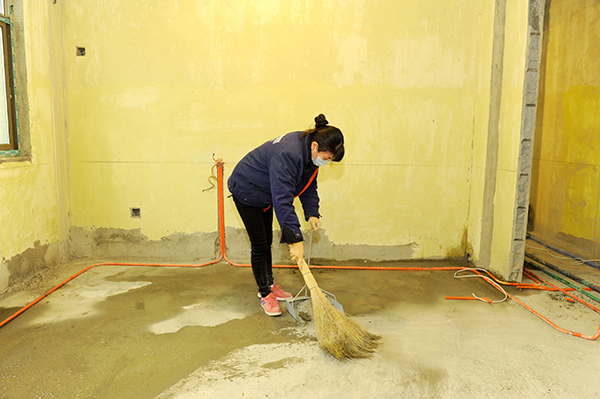

  3. 入场打扫
  施工人员统一着工作服上岗。施工前将业主家地面清扫干净,便于施工操作。

  4. 材料进场,清点交接
  材料设备进场及施工。与业主确认产品品牌、型号、材料。进行文字签字确认。

  5. 打孔

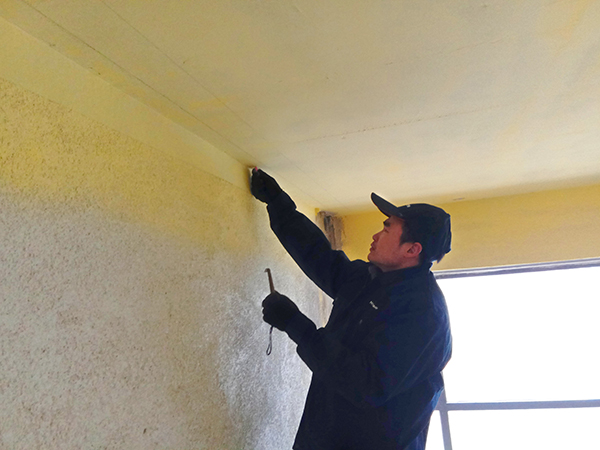

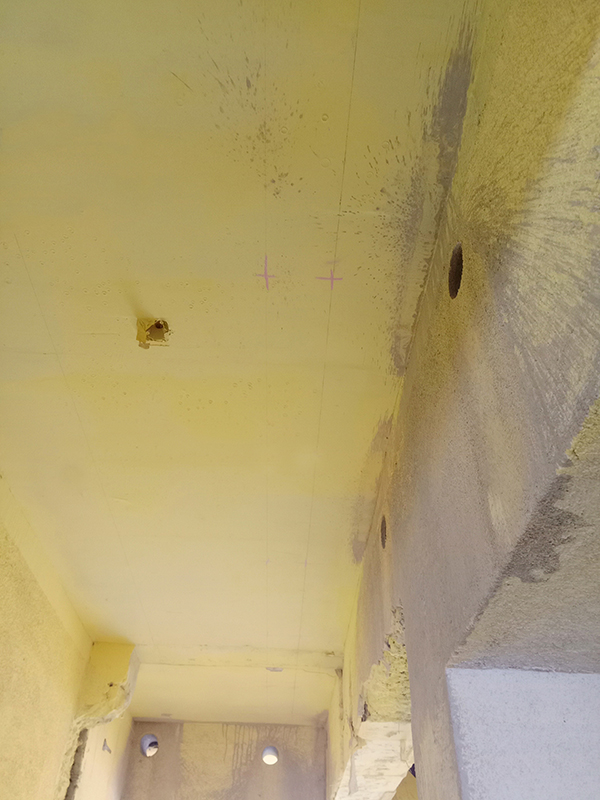

  所有管路经过的墙孔,采用机械打孔,位置根据施工图纸确定。检查穿墙打孔的位置结构条件是否满足,不能以破坏房间整体结构为代价,孔的大小根据管道尺寸来确定,主管φ120、支管φ80。

  6. 精确测量定位
  根据施工图纸确定新风主机安装位置及管道走向等。进行精确测量定位,确定新风管道支架位置,用墨线标识。

  7. 安装管道支架

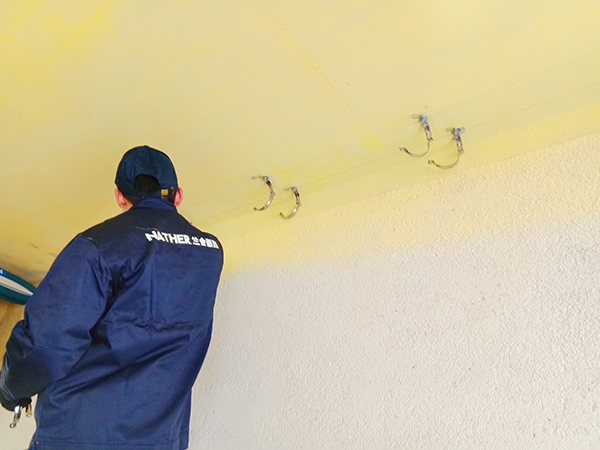

  根据精确测量的支架位置打孔并安装管道支架。

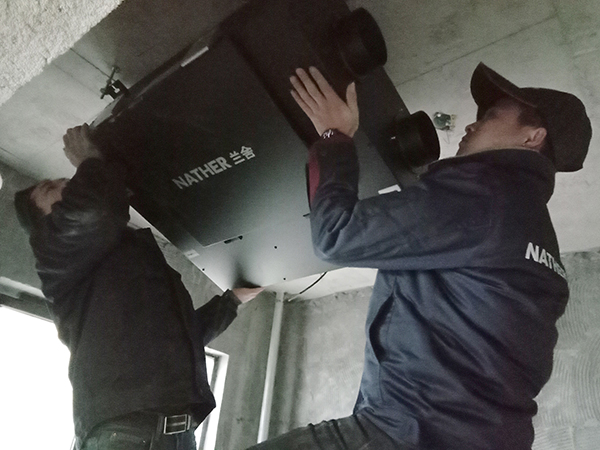

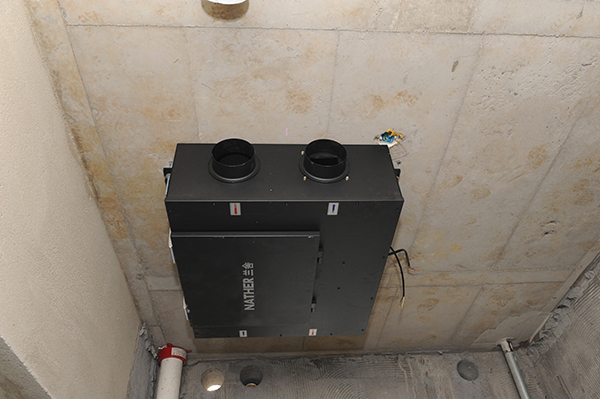

  8. 安装新风主机
  新风主机安装在厨房吊顶上,新风主机吊装在这里不占用空间,又可以隔离风声。主机安装保持水平,保证安装安全牢固。

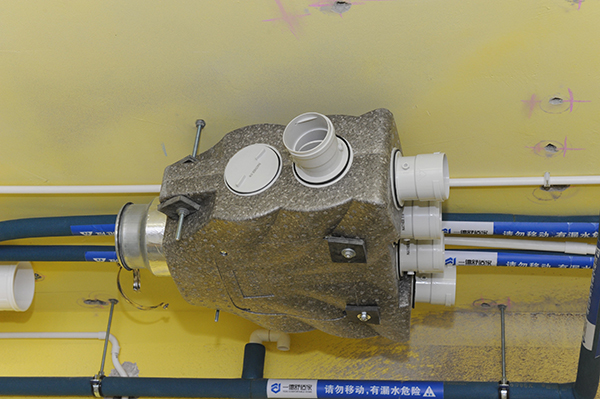

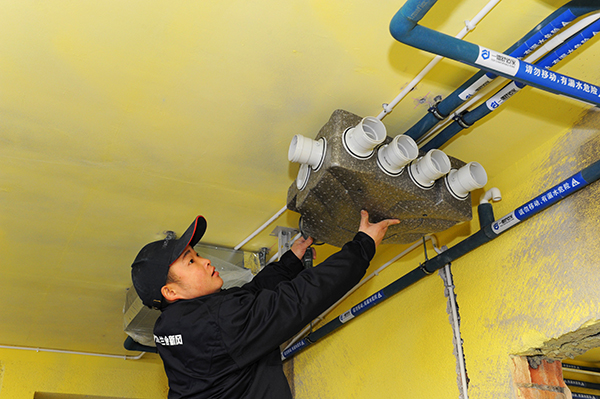

  9. 安装分风箱
  分风箱的位置根据房屋平面结构,选择合理位置安装在过道处,这样不破坏房屋横梁,分风箱送风让大孔变小孔。均衡管路长短,使末端的风量更加均匀。

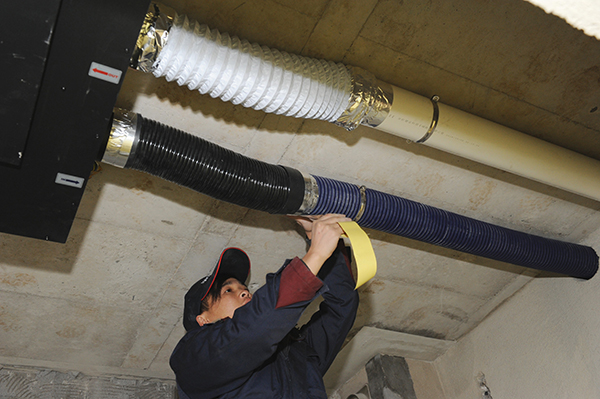

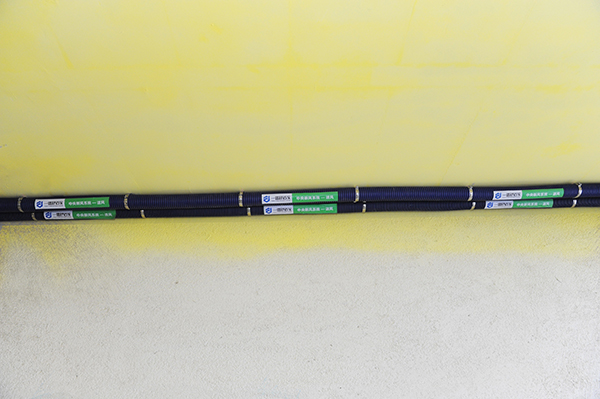

  10. 安装管道

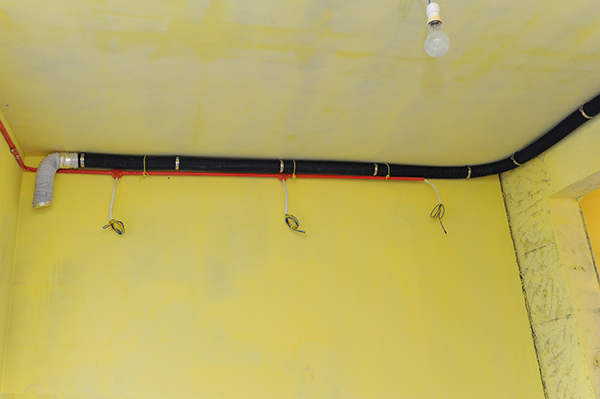

  管道需水平安装,管道的走向、管径以及风口的安装位置应符合设计图纸的要求。采用抱箍支架进行固定,内面应紧贴管外壁,支架与管道固定稳固,无松动。

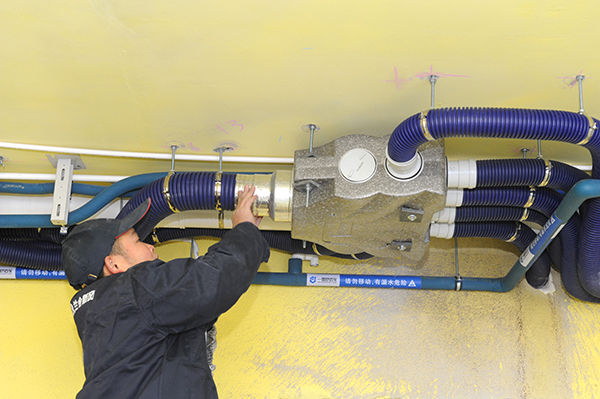

  11. 新风主机与分风箱连接

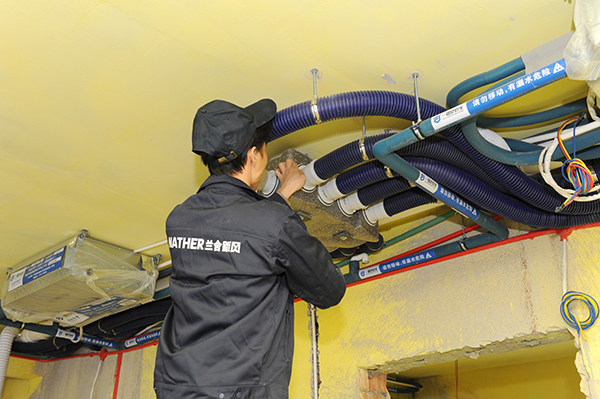

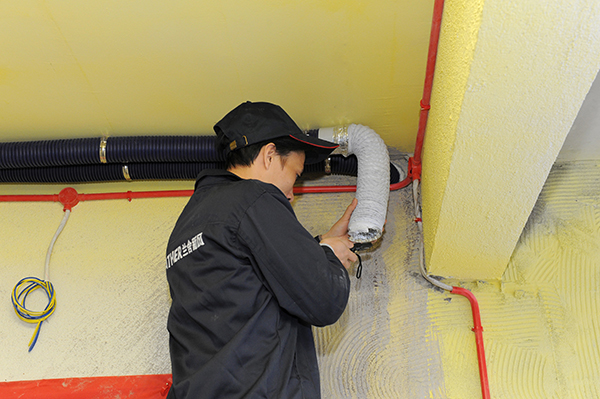

  新风主机与主管道连接采用软连接,并安装消音管。软管与管道及机器的连接处先用抱箍固定牢靠,再用锡箔纸密封。管道与分风箱连接采用锁扣式安装,杜绝胶水连接使用。现场排管时,要结合吊顶和工况条件,保证不影响其他工种施工。

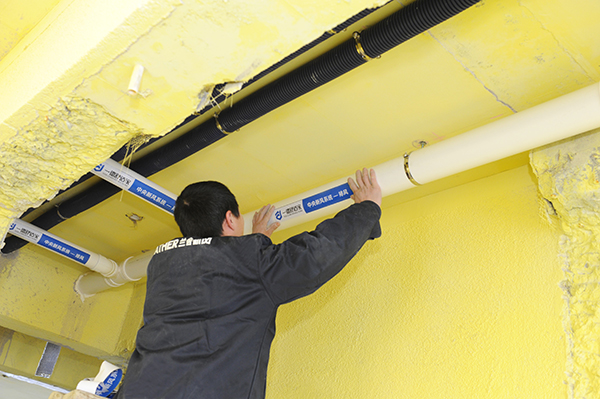

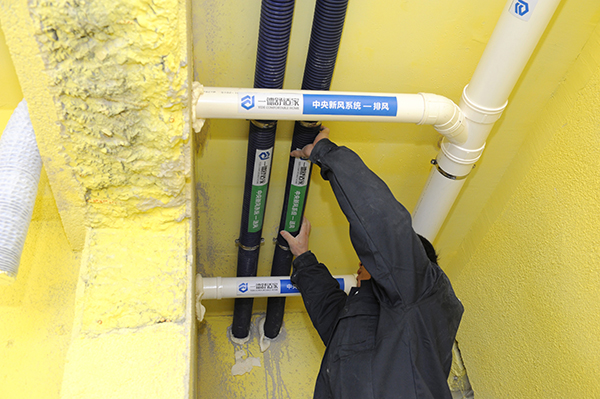

  12. 粘贴新风标识
  根据送排风管道粘贴新风标识,标识应粘贴正确,距离相等。

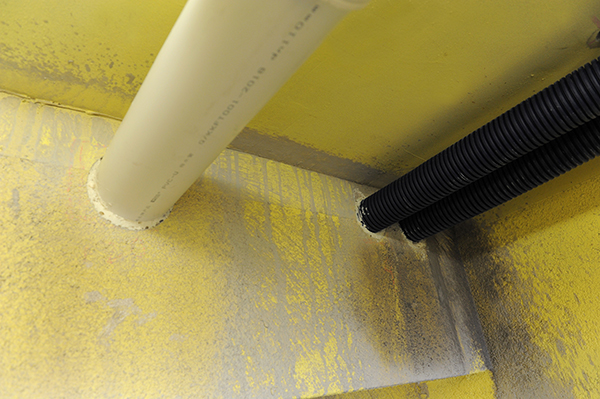

  13. 过墙孔封堵,管道末端防尘

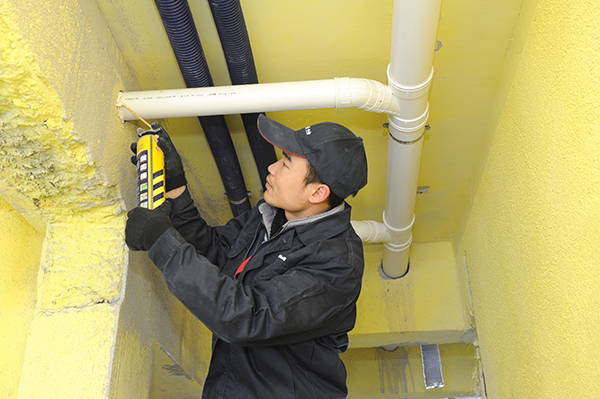

  过墙孔用发泡剂进行填充封堵,要求封堵平整美观。管道末端采用锡箔纸进行密封,防止灰尘进入管道。

  14. 连接电源,进行调试
  安装完成后,主机接电运行(接电采用德国原装进口的万可端子连接),测试风速、噪音及PM2.5值。根据设计标准,对应区域进行风口风量测试,风量大小调节根据分风箱的风阀调节,保证系统的出风效果。(主机及分风箱下方预留检修口,方便后期做系统清洗维护)

  15. 签字验收
  一期安装完成后,项目经理约业主一起在现场调试,并耐心解答客户的所有疑问。项目经理与业主现场验收后,将一期验收单交予客户签字验收。
  16. 完工撤场
  清理卫生,并将现场垃圾处理干净后撤场,带走所有剩余材料。
  七.维保中心服务流程:
  1.维保中心实行24小时全天候的服务,设备出现故障,不能正常运行,维保中心客服接到用户电话后,做好客户问题登记,立即将工作安排给维保中心技师。市区内1小时之内到达现场处理故障,市区外12小时之内到达现场。
  2.保修期间,维保中心客服采用不同的方式,如电话、信函、上门等访问用户,了解用户设备的运行情况,在24个月的保修期内,由维保中心免费对每户供暖系统进行一次全面、系统的维护保养工作。以保障设备正常工作状况,并详细记录维护保养情况。保修期内,维保中心提供免费人工服务。
